Legionella30 de agosto de 2026 · 6 min de lectura

Libro de registro de legionela: qué debe incluir y cómo digitalizarlo

Qué debe incluir el libro de registro que exige el RD 487/2022, y cómo pasar de las anotaciones en papel a un registro automático verificable.

E

Equipo técnico GEYBOS

Refrigeración José Méndez, S.L.

Publicado el 30 de agosto de 2026 · Revisado el 1 de septiembre de 2026

En resumen

El RD 487/2022 (art. 8) no exige un «libro de registro de legionela» con ese nombre exacto, sino la conservación documentada de todas las tareas de mantenimiento, control y analítica del Plan de Prevención y Control de Legionela (PPCL): purgas, limpiezas, desinfecciones, temperaturas y resultados de laboratorio. Puede llevarse en papel, pero un inspector valora igual —y a menudo más rápido de revisar— un registro digital continuo, con sello de tiempo y sin huecos, que un cuaderno con anotaciones manuales.

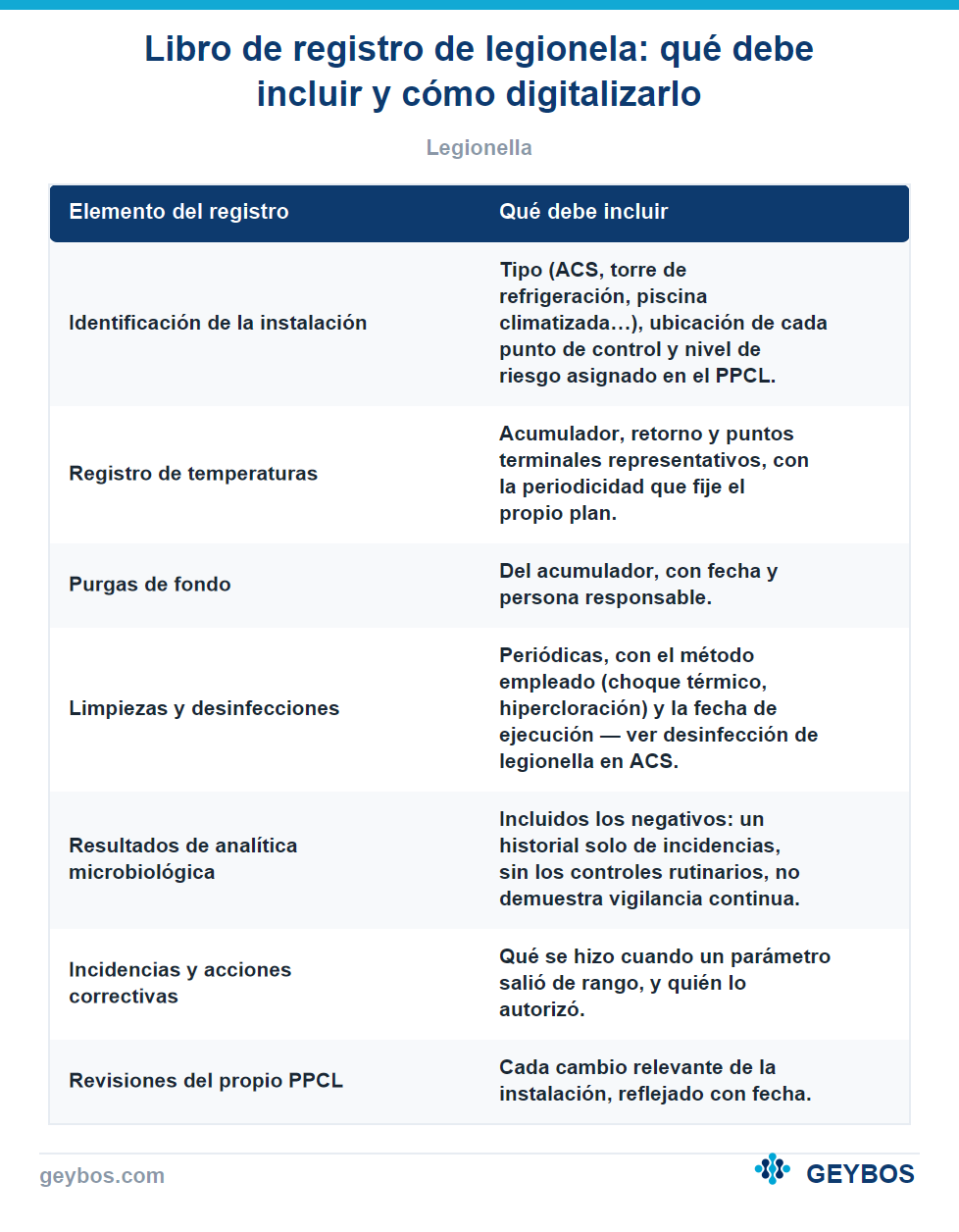

Tabla: Libro de registro de legionela: qué debe incluir y cómo digitalizarlo
Libro de registro de legionela: qué debe incluir y cómo digitalizarlo

Qué es realmente el «libro de registro» de legionela

El RD 487/2022 (art. 8) no usa literalmente la expresión «libro de registro de legionela», pero en la práctica del sector se llama así al conjunto de documentación que acredita que el Plan de Prevención y Control de Legionela (PPCL) se está cumpliendo día a día: no basta con tener el plan redactado y firmado por un técnico competente, hay que poder demostrar que las tareas que ese plan describe se ejecutan realmente, con fecha, resultado y responsable. Nuestra guía completa del RD 487/2022 explica el marco normativo entero; este artículo se centra solo en la parte documental.

Es exactamente el mismo principio que rige un plan APPCC: el documento sin evidencia de ejecución no sirve ante una inspección.

Qué debe incluir como mínimo

Elemento del registro Qué debe incluir
Identificación de la instalación Tipo (ACS, torre de refrigeración, piscina climatizada…), ubicación de cada punto de control y nivel de riesgo asignado en el PPCL.
Registro de temperaturas Acumulador, retorno y puntos terminales representativos, con la periodicidad que fije el propio plan.
Purgas de fondo Del acumulador, con fecha y persona responsable.
Limpiezas y desinfecciones Periódicas, con el método empleado (choque térmico, hipercloración) y la fecha de ejecución — ver desinfección de legionella en ACS.
Resultados de analítica microbiológica Incluidos los negativos: un historial solo de incidencias, sin los controles rutinarios, no demuestra vigilancia continua.
Incidencias y acciones correctivas Qué se hizo cuando un parámetro salió de rango, y quién lo autorizó.
Revisiones del propio PPCL Cada cambio relevante de la instalación, reflejado con fecha.

Papel, Excel o software: qué acepta una inspección

La normativa no impone un formato concreto: un cuaderno de purgas en papel, una hoja de Excel compartida o una plataforma digital son, en principio, igual de válidos ante la ley. La diferencia real aparece en la práctica de una inspección: un registro en papel o en Excel solo demuestra lo que alguien ha anotado a mano, con el riesgo de huecos, letra ilegible o casillas rellenadas de memoria varios días después. Un sistema de monitorización continua con sello de tiempo automático elimina esa duda —no porque la ley lo exija explícitamente, sino porque es la evidencia más difícil de cuestionar. Puedes ver esta comparación con más detalle en GEYBOS frente al registro en papel.

Cómo digitalizarlo sin perder validez

Migrar de papel a digital no consiste solo en teclear los mismos datos en una pantalla. Para que el nuevo registro tenga el mismo valor probatorio (o más) que el anterior conviene:

  • Mantener el histórico anterior en papel o PDF durante el plazo que exija tu comunidad autónoma, no borrarlo al pasar a digital.
  • Que el sistema registre fecha y hora de forma automática, no manual, para las mediciones de temperatura.
  • Que permita exportar el histórico completo en un formato legible (PDF, CSV) en el momento en que lo pida un inspector, no días después.
  • Seguir dejando constancia por escrito de las tareas que no se miden con sensores (purgas, limpiezas, analítica de laboratorio), vinculadas al mismo expediente digital.

Errores frecuentes al llevarlo

Los más habituales, tanto en papel como en digital: registrar solo cuando «algo va mal» y no los controles rutinarios; dejar huecos de varios días sin anotar y rellenarlos de memoria después; no fechar las revisiones del propio PPCL cuando cambia algo en la instalación; y guardar la analítica de laboratorio en un correo electrónico aparte, desconectada del resto del registro. Cualquiera de estos errores es fácil de detectar para un inspector con experiencia, porque rompe la coherencia temporal del expediente.

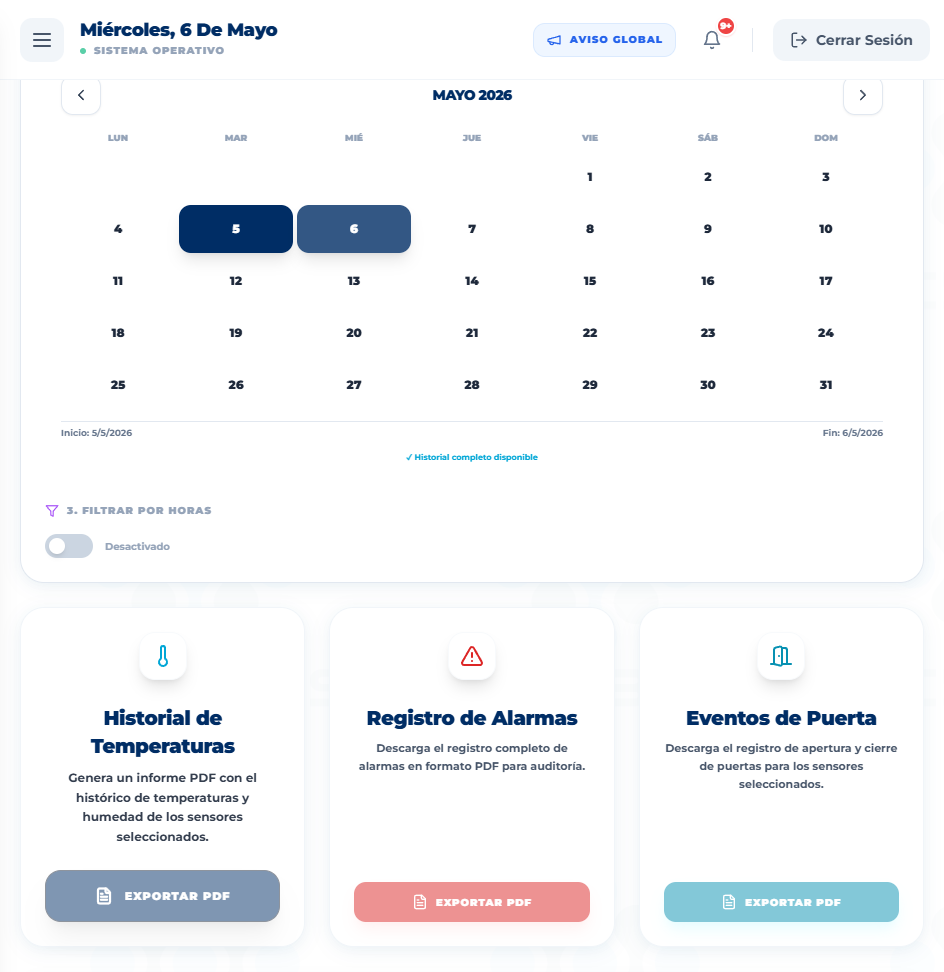

Captura real del panel GEYBOS: exportación de informes PDF de temperatura, alarmas y eventos de puerta
Captura real del panel GEYBOS — el mismo panel genera el libro de registro exportable en PDF

Más sobre este tema

Fuentes consultadas

Este artículo tiene carácter informativo y se basa en la normativa vigente en la fecha de revisión indicada arriba. No sustituye el asesoramiento técnico o legal específico para su instalación: ante cualquier duda sobre el cumplimiento normativo de su empresa, consulte con un profesional cualificado.

Preguntas frecuentes

¿Es obligatorio un libro de registro de legionela en papel?

No. El RD 487/2022 exige conservar la documentación que acredite el cumplimiento del PPCL, pero no impone un soporte concreto: papel, hoja de cálculo o un sistema digital son igualmente válidos siempre que el contenido sea completo y esté disponible para la autoridad sanitaria.

¿Cuánto tiempo hay que conservar los registros de legionela?

El RD 487/2022 (art. 8.5) fija un mínimo estatal de al menos cinco años de conservación desde la generación de cada registro del PPCL, plazo que las comunidades autónomas pueden ampliar pero no reducir. Conviene consultar también la normativa autonómica aplicable por si exige un plazo mayor o requisitos adicionales de custodia.

¿Qué pasa si un inspector encuentra huecos en el registro?

Un hueco no siempre es una sanción automática, pero es la primera señal que revisa un inspector: sugiere que la vigilancia no fue continua. Si se repite o coincide con un resultado de analítica fuera de rango, el riesgo de sanción aumenta.

¿Sirve una hoja de Excel compartida como libro de registro?

Sí, es válida, pero tiene el riesgo de ediciones retroactivas sin control de quién y cuándo cambió un dato, algo que un sistema de registro automático con sello de tiempo evita por diseño.

¿Hay que registrar también los controles que dan resultado correcto?

Sí. Registrar solo las incidencias no demuestra vigilancia continua; un inspector espera ver el histórico completo de controles rutinarios, no solo los que salieron mal.

¿El registro digital sustituye la firma del técnico competente en el PPCL?

No. El PPCL sigue necesitando estar redactado y firmado por un técnico competente; el registro digital documenta la ejecución diaria de las tareas que ese plan describe, son dos documentos complementarios.

¿Cuántos puntos de control tienes?

Te calculamos el número de sensores y el ahorro estimado en menos de un minuto.

Calcula tu ahorro →

¿Quieres automatizar estos registros?

GEYBOS registra la temperatura de cada punto de control 24/7 y genera los informes de cumplimiento automáticamente.

Plantilla de registro de temperatura
